Thi công bể phốt: Kích thước và cách xây đúng kỹ thuật

Thi công bể phốt thường được tính khá đơn giản: chọn vị trí, xác định kích thước rồi đấu đường ống. Nhưng khi công trình có nhiều khu vệ sinh hoặc nhiều tầng, một bể đủ lớn vẫn chưa chắc vận hành tốt nếu cao độ ống, hướng dòng chảy và vị trí hố ga không phù hợp.

Vì vậy, bể phốt không nên được xử lý riêng sau khi mặt bằng đã hoàn thiện. Dung tích, vị trí và cách kết nối với hệ thống thoát nước cần được tính cùng nhau ngay từ đầu để tránh những lỗi chỉ phát hiện khi công trình đã sử dụng.

Bể phốt đang thi công dưới nền công trình với đường ống kết nối

Những thông tin cần chốt trước khi thi công bể phốt

Trước khi bắt đầu thi công bể phốt, cần xác định bể sẽ nhận nước đen, nước xám hay cả hai. Số người sử dụng ảnh hưởng trực tiếp đến dung tích. Thời gian giữa các lần hút cặn và điều kiện mặt bằng cũng cần được tính trước.

Người xây nhà nên chốt ít nhất 4 thông tin sau:

  • Số người sử dụng và số khu vệ sinh.
  • Loại nước thải đưa vào bể.
  • Cao độ ống từ khu vệ sinh đến bể và từ bể ra hố ga.
  • Vị trí hút cặn sau khi nền và sân đã hoàn thiện.

Vị trí bể cũng cần được xác định sớm. Bể có thể đặt dưới nền nhà, dưới khu vệ sinh hoặc ngoài nhà. Dù đặt ở đâu, vẫn phải có đường tiếp cận để kiểm tra và hút cặn. Theo TCVN 14396:2025, bể tự hoại cần cách bể chứa nước sạch tối thiểu 3 m và phải có biện pháp chống thấm phù hợp.

Với công trình nhiều tầng, cao độ bể còn phụ thuộc vào trục thoát nước. Khi thiết kế căn hộ cho thuê Đà Nẵng, vị trí khu vệ sinh và trục kỹ thuật nên được xác định cùng phần bể. Làm như vậy sẽ hạn chế việc đổi tuyến ống khi công trình đã thi công phần ngầm.

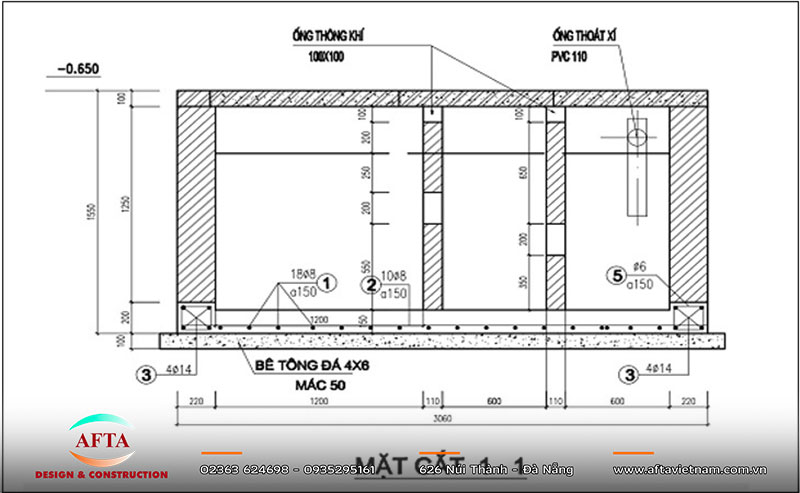

Mặt bằng bố trí bể phốt, khu vệ sinh, đường ống và hố ga
Bể phốt được bố trí cùng trục thoát nước và hố ga của công trình

Số người và lượng nước thải quyết định dung tích bể phốt

Khi tính thi công bể phốt, không nên lấy một kích thước cố định cho mọi nhà. TCVN 14396:2025 yêu cầu dung tích bể được xem theo số người sử dụng hoặc số dân tương đương. Lượng nước thải, tải lượng chất bẩn và thời gian giữa các lần hút cặn cũng ảnh hưởng đến kết quả.

Với hộ gia đình, dung tích ướt tối thiểu là 3 m³ nếu bể xử lý cả nước đen và nước xám. Trường hợp chỉ xử lý nước đen, dung tích ướt tối thiểu là 1,5 m³. Đây là mức tối thiểu, không có nghĩa mọi công trình đều chỉ cần làm đúng bằng con số đó.

Tiêu chuẩn cũng đưa ra bảng kích thước tham khảo theo số người. Các số liệu dưới đây được tính với mức nước thải 150 lít/người/ngày và chu kỳ hút cặn 3 năm.

Số người sử dụngChiều cao lớp nướcChiều rộng bểDung tích ướt tham khảo
5 người1,2 m0,8 m3,0 m³
10 người1,2 m0,8 m3,4 m³
20 người1,4 m1,2 m6,8 m³
30 người1,4 m1,4 m10,3 m³
50 người1,6 m1,8 m17,1 m³

Các số liệu trên phù hợp để đối chiếu sơ bộ, không nên xem là kích thước bắt buộc cho mọi công trình. Mặt bằng, chế độ sử dụng và loại nước thải vẫn có thể làm phương án thay đổi. Vì vậy, không nên chỉ hỏi “nhà này cần bể bao nhiêu khối” rồi chốt ngay kích thước.

Mặt cắt bể phốt thể hiện chiều cao lớp nước và phần lưu không
Dung tích ướt và phần lưu không được tính riêng trong mặt cắt bể

Dung tích ướt và phần lưu không của bể phốt

Một điểm dễ nhầm khi tính bể là dung tích ướt không phải tổng thể tích bên trong. Phía trên mặt nước vẫn phải có khoảng lưu không để bể vận hành đúng cách. Theo TCVN 14396:2025, phần lưu không không được nhỏ hơn 20% dung tích ướt và chiều cao phần này không thấp hơn 0,2 m.

Nếu lấy 3 m³ làm dung tích ướt, thể tích tổng của bể sẽ phải lớn hơn con số đó. Không nên xây bể vừa đúng 3 m³ rồi sử dụng toàn bộ không gian cho nước thải. Cách tính này dễ làm mất phần lưu không cần thiết phía trên.

Một trường hợp khác cũng cần chú ý là nước thải nhà bếp. Khi bể tiếp nhận thêm dòng này, dung tích vùng chứa bùn cặn và váng nổi còn phải tăng thêm 50%. Vì vậy, lấy một mẫu bể có sẵn rồi áp dụng cho mọi nhà có thể dẫn đến thiếu dung tích ngay từ đầu.

Bể phốt 2 ngăn và 3 ngăn có gì khác nhau

Bể 2 ngăn và 3 ngăn đều được sử dụng trong thực tế. Tuy nhiên, thêm một ngăn không đồng nghĩa với việc bể sẽ xử lý tốt hơn. TCVN 14396:2025 cho phép bể tự hoại thông thường có từ 1 đến 3 ngăn và còn có những cấu hình xử lý khác.

Phương ánCách tổ chứcĐiều cần chú ý
Bể 2 ngănChia thành hai khoang xử lý nối tiếpDung tích và vị trí ống phải được tính đồng bộ
Bể 3 ngănChia dòng nước qua ba khoangKhông nên chỉ chia đều diện tích các khoang

Điều quan trọng nằm ở dung tích từng khoang, vị trí cửa thông và cao độ đường ống. Đây mới là những yếu tố quyết định dòng nước đi qua bể như thế nào. Nếu chỉ thêm vách ngăn nhưng không tính lại các thông số liên quan, hiệu quả thực tế chưa chắc thay đổi theo hướng tích cực.

Với bể nhiều ngăn, mép trên cửa thông nước phải cách mặt nước ít nhất 300 mm. Các ống vào, ống ra và ống giữa các ngăn cũng cần được bố trí so le để hạn chế dòng chảy tắt. Vì vậy, khi chọn bể 2 hay 3 ngăn, nên nhìn cùng lúc vào lưu lượng, mặt bằng và cách bảo trì.

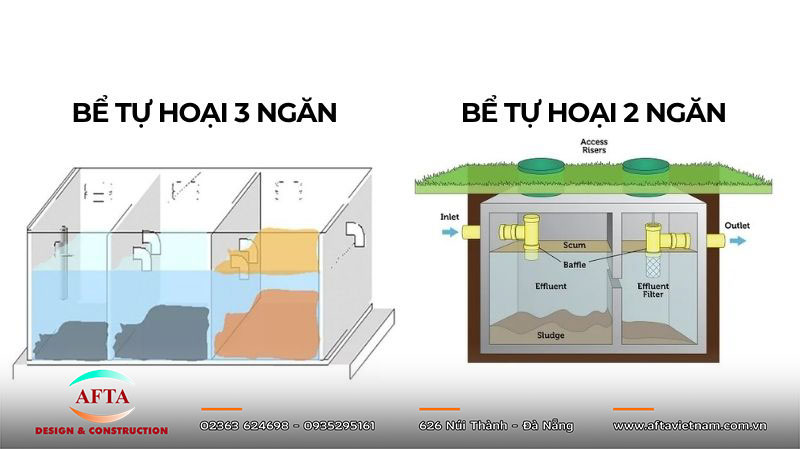

Sơ đồ bể phốt 2 ngăn và 3 ngăn với hướng dòng chảy giữa các khoang
Dòng nước đi lần lượt qua các khoang theo cách bố trí của từng loại bể

Vị trí đặt bể phốt cần tính cùng mặt bằng

Vị trí đặt cũng ảnh hưởng trực tiếp đến cách thi công bể phốt. Bể có thể đặt dưới nền nhà, dưới khu vệ sinh hoặc ngoài nhà. Mỗi cách đều có ưu điểm riêng, nhưng vị trí cuối cùng phải bảo đảm đường ống đi thuận lợi và cửa hút cặn vẫn có thể tiếp cận sau khi công trình hoàn thiện.

Đặt bể dưới khu vệ sinh thường giúp tuyến ống ngắn hơn. Đặt bể ngoài nhà lại thuận tiện hơn khi đưa thiết bị hút đến bể. Với mặt bằng chật, cần tính cả khoảng trống thao tác thay vì chỉ tính diện tích thân bể.

Ngoài khoảng cách với bể nước sạch, cần chú ý phần không gian phía trên bể. Vị trí này có thể phải chịu tải của sân, nền hoặc phương tiện đi lại. Khi đó, nắp và kết cấu bể phải được tính theo tải trọng thực tế.

Với nhà nhiều tầng, vị trí bể còn liên quan đến trục kỹ thuật và hố ga. Vì vậy, khi xây căn hộ cho thuê tại Đà Nẵng, phần thoát nước và bể phốt nên được tính theo quy mô sử dụng. Không nên đợi đến khi thi công móng mới tìm vị trí cho bể.

Cao độ đường ống bể phốt cần kiểm tra những gì

Một bể có dung tích đúng vẫn có thể thoát nước kém nếu đường ống đặt sai cao độ. Trong thi công bể phốt, đây là phần cần chốt trước khi xây thành bể, không nên xử lý theo kinh nghiệm ở giai đoạn cuối.

Theo TCVN 14396:2025, ống vào và ống ra phải được bố trí để tránh chảy ngược hoặc tràn bể. Với cấu tạo dùng Tê, một số thông số quan trọng cần kiểm tra gồm:

  • Đường kính Tê vào và ra không nhỏ hơn 100 mm.
  • Đầu dưới Tê ngập dưới mặt nước ít nhất 400 mm.
  • Đầu trên Tê cao hơn mặt nước ít nhất 150 mm.
  • Cốt đáy ống vào cao hơn cốt đáy ống ra ít nhất 50 mm.

Các thông số này nên được kiểm tra trước khi cố định ống. Nếu bể đã xây xong mới phát hiện sai cốt, việc sửa có thể ảnh hưởng cả tuyến thoát phía sau. Với nhà nhiều tầng, thay đổi ở phần này còn có thể liên quan đến trục ống từ các tầng trên.

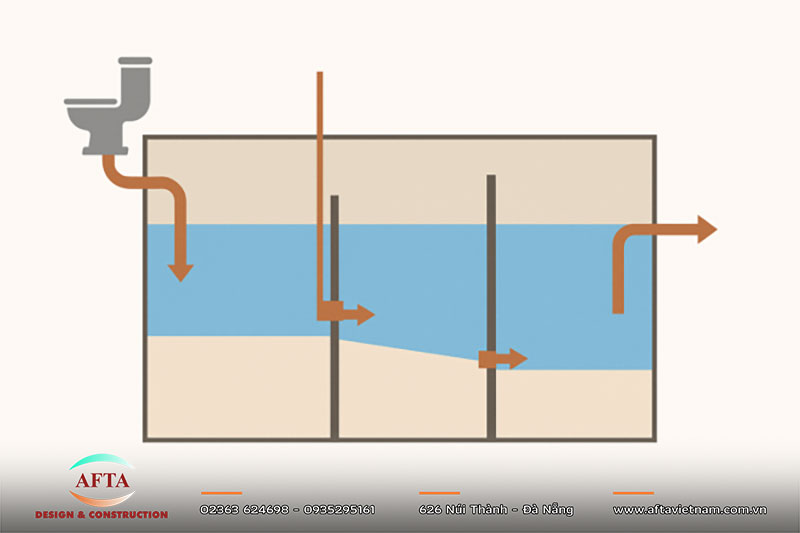

Sơ đồ cao độ ống vào và ống ra của bể phốt
Cốt ống vào và ống ra được xác định trước khi hoàn thiện thành bể

Giữa các ngăn, cửa thông nước cũng phải đúng cao độ. Phần tường phía trên mặt nước cần có lỗ thông khí. Với cấu hình theo tiêu chuẩn, ống thông hơi có đường kính không nhỏ hơn 60 mm và được dẫn lên cao hơn mái nhà ít nhất 0,7 m.

Với bể xử lý từ 20 người trở lên, cách tổ chức hướng dòng còn có thêm yêu cầu riêng. Đáy ngăn chứa của bể lớn cũng cần tạo độ dốc về phía ống vào để hỗ trợ gom cặn. Những chi tiết này cho thấy đường ống phải được tính cùng kết cấu bể, chứ không phải một phần lắp thêm sau cùng.

Quy trình thi công bể phốt từ đào hố đến lấp đất

Trình tự thi công bể phốt phụ thuộc vào loại bể và hồ sơ kết cấu. Tuy nhiên, phần việc chính thường gồm các bước sau:

1. Định vị và đào hố. Xác định vị trí, kích thước hố đào và cao độ đáy. Trước khi đào, nên kiểm tra luôn tuyến ống từ khu vệ sinh đến bể để tránh trường hợp bể đúng vị trí nhưng không đủ cốt thoát.

2. Xử lý nền và làm đáy. Nếu nền yếu hoặc có nước ngầm, phải xử lý trước khi thi công đáy. Không nên chờ đến khi thành bể hoàn thiện mới giải quyết phần nền.

3. Thi công thành và vách ngăn. Kiểm soát kích thước thông thủy trong suốt quá trình xây hoặc đổ bê tông. Các vị trí ống xuyên tường cũng cần được chừa và xử lý ngay từ đầu.

4. Lắp đường ống. Ống vào, ống ra và ống giữa các ngăn phải đúng cốt. Không nên đục thành bể để sửa ống sau khi phần thân đã hoàn thiện.

5. Làm chống thấm. Tập trung vào đáy, thành, góc giao, mạch nối và vị trí xuyên thành. Nước thường bắt đầu thấm từ các vị trí này nếu khâu xử lý không đủ kín.

6. Làm nắp và cửa tiếp cận. Nắp bể phải phù hợp với tải trọng phía trên. Cửa tiếp cận phải đủ để kiểm tra và hút cặn.

7. Kiểm tra trước khi lấp đất. Kiểm tra kích thước, cao độ, đường ống, độ kín và khả năng tiếp cận. Chỉ hoàn trả nền khi phần ngầm đã đạt yêu cầu.

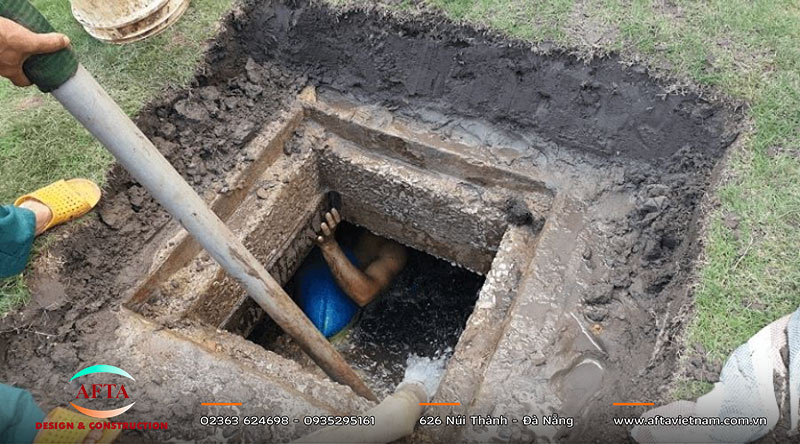

Thành và vách ngăn bể phốt đang được thi công với đường ống xuyên thành
Thành bể, vách ngăn và vị trí đường ống được hoàn thiện trước khi đóng kín phần bể

Chống thấm trong thi công bể phốt cần kiểm tra gì

Chống thấm là phần dễ bị làm qua loa vì bể nằm dưới nền. Tuy nhiên, một lỗi nhỏ ở mạch nối hoặc vị trí xuyên ống có thể trở thành đường rò sau khi công trình sử dụng. Vì vậy, độ kín cần được kiểm tra khi bể còn mở, thay vì chỉ quan sát lớp chống thấm bằng mắt thường.

Với bể xây bằng gạch, TCVN 14396:2025 hướng dẫn kiểm tra độ không thấm sau khi trát láng xi măng. Bể được chứa nước theo từng giai đoạn và theo dõi vị trí rò rỉ. Sau bước thử đầy bể, lượng nước giảm trong 30 phút không được vượt quá 0,1 lít/m² diện tích bề mặt tường trong.

Với bể bê tông cốt thép đổ tại chỗ, việc kiểm tra cũng được thực hiện sau khi bê tông đạt cường độ thiết kế. Các đường ống được bịt kín, bể chứa nước và được theo dõi trong quá trình thử. Phương án nghiệm thu cụ thể vẫn cần bám loại kết cấu và hồ sơ của công trình.

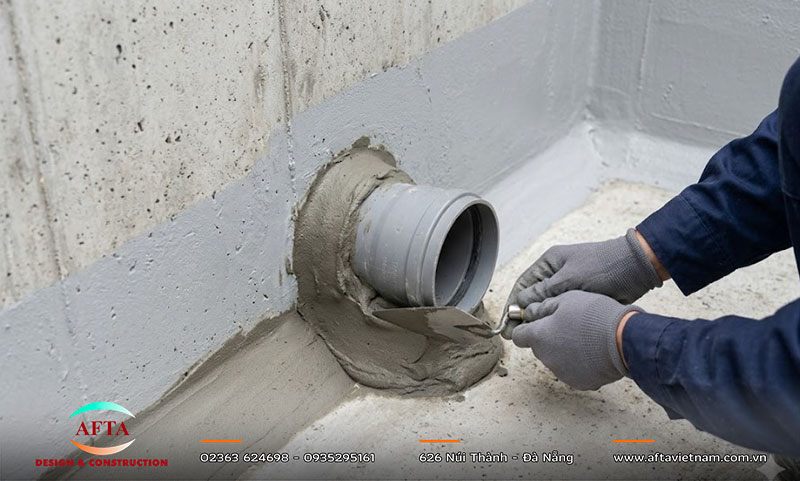

Xử lý chống thấm tại vị trí ống xuyên thành bể phốt
Vị trí xuyên thành được xử lý kỹ trước khi kiểm tra độ kín

Trước khi lấp đất, nên kiểm tra kỹ các vị trí có nguy cơ rò:

  • Góc giao giữa đáy và thành bể.
  • Mạch nối và mạch ngừng.
  • Điểm ống xuyên qua thành.
  • Vị trí nơi các loại vật liệu tiếp giáp với nhau.

Nếu công trình nằm ở nơi có mực nước ngầm cao, còn phải kiểm soát nguy cơ bể bị đẩy nổi trong quá trình thi công. Đây là vấn đề nên xử lý từ phần nền và kết cấu, không phải chờ đến khi bể đã hoàn thiện.

Những lỗi khi thi công bể phốt thường chỉ lộ ra sau khi sử dụng

Bể nhanh đầy không nhất thiết do bể quá nhỏ

Bể nhanh đầy có thể liên quan đến nhiều nguyên nhân. Trước khi tăng kích thước, cần xem số người sử dụng, loại nước thải và chu kỳ hút cặn. Nếu bể nhận thêm nước thải nhà bếp, vùng chứa bùn cặn và váng nổi còn phải tăng thêm 50%.

Thoát nước chậm, nước có dấu hiệu trào ngược

Trường hợp này nên kiểm tra cả tuyến ống. Cao độ ống vào, ống ra, cửa thông giữa các ngăn và hố ga đều có thể liên quan. Nếu cốt ống ra không phù hợp với tuyến phía sau, sửa riêng trong bể phốt có thể không giải quyết được vấn đề.

Bể bị thấm, có mùi hoặc rò nước

Thấm thường xuất hiện ở góc giao, mạch nối hoặc vị trí xuyên ống. Mùi lại có thể liên quan đến thông hơi và nắp tiếp cận. Nếu bể bị nứt, cần xác định nguyên nhân trước khi chống thấm bổ sung.

Quét thêm vật liệu lên bề mặt không phải lúc nào cũng xử lý được nguồn gây nứt. Với lỗi kết cấu hoặc biến dạng nền, cần xử lý đúng nguyên nhân trước khi hoàn thiện lại bề mặt.

Kiểm tra bể phốt trước khi lấp đất

Trước khi hoàn trả nền, nên kiểm tra toàn bộ phần sau này sẽ bị che khuất. Một checklist ngắn giúp tránh bỏ sót những lỗi khó sửa về sau.

Hạng mụcĐiều cần xác nhận
Dung tíchĐúng kích thước thông thủy theo phương án
Cốt đáyĐúng cao độ thiết kế
Ống vào – raĐúng vị trí, cao độ và hướng dòng chảy
Ống giữa các ngănĐúng cao độ, không gây dòng chảy tắt
Vách ngănĐúng vị trí và kích thước
Thông hơiCó đường thoát khí phù hợp
Chống thấmKhông có vị trí rò bất thường
Cửa tiếp cậnCó thể mở và đưa thiết bị vào
Cổ giếngKín, chắc và chịu tải phù hợp
Đáy và thànhKhông nứt, không sai kích thước đáng kể

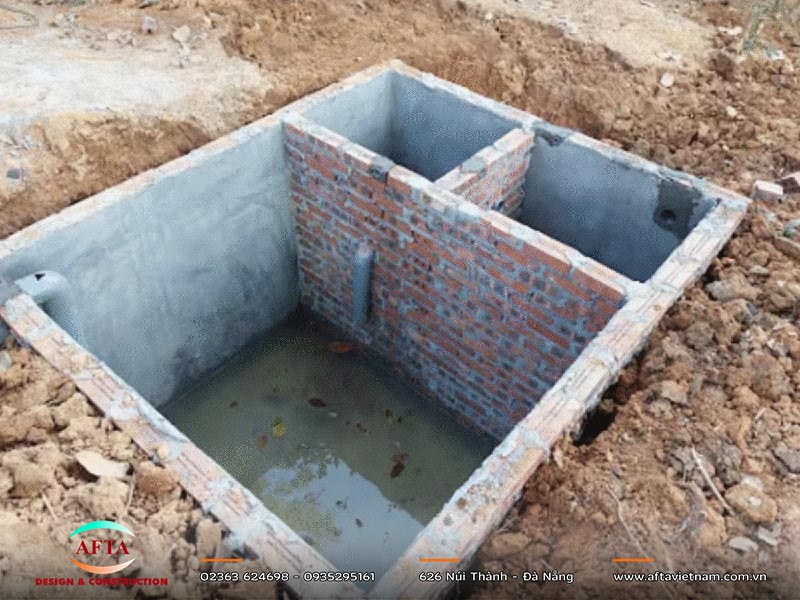

Bể phốt hoàn thiện với cửa tiếp cận trước khi lấp đất
Kiểm tra phần bể và đường ống trước khi hoàn trả nền

Nếu cần kiểm tra nhanh trước khi nghiệm thu, có thể tập trung vào 5 điểm:

  • Kích thước và cao độ đúng với phương án.
  • Cốt ống vào – ra đúng với thiết kế.
  • Đáy, thành và vị trí xuyên ống không bị rò.
  • Cửa tiếp cận đủ để kiểm tra và hút cặn.
  • Có thể bảo trì mà không phải phá nền lớn.

Không nên lấp đất chỉ vì bể đã xây xong. Khi phần ngầm còn mở, lỗi đường ống hoặc chống thấm vẫn dễ xử lý hơn. Sau khi nền hoàn thiện, cùng một lỗi có thể kéo theo tháo dỡ nhiều lớp phía trên.

Bố trí bể phốt cho nhà nhiều tầng và nhiều căn hộ

Với nhà nhiều tầng, thi công bể phốt phải tính đến nhiều thiết bị vệ sinh và nhiều nhánh thoát. Vì vậy, vị trí bể không thể tách khỏi trục kỹ thuật và hố ga. Nếu các khu vệ sinh được xếp cùng trục, đường ống đứng sẽ tập trung hơn và dễ đưa xuống phần ngầm.

Mặt bằng phân tán lại tạo ra tuyến ống dài và nhiều nhánh hơn. Điều này làm việc giữ cao độ, bố trí hố ga và kiểm soát hướng dòng khó hơn. Vì vậy, vị trí khu vệ sinh trên các tầng nên được tính cùng phương án thoát nước ngay từ đầu.

Dung tích bể cũng phải tính theo số người sử dụng. Không nên lấy bể của một hộ gia đình rồi nhân theo số căn hộ. Khi quy mô tăng, lưu lượng và tải lượng chất bẩn cũng thay đổi.

Vì vậy, khi thi công căn hộ cho thuê, bể phốt, trục kỹ thuật, hố ga và tuyến thoát nước nên được bố trí thành một hệ thống ngay từ đầu. Làm như vậy sẽ hạn chế việc đổi cốt hoặc chuyển hướng ống khi phần móng đã thi công.

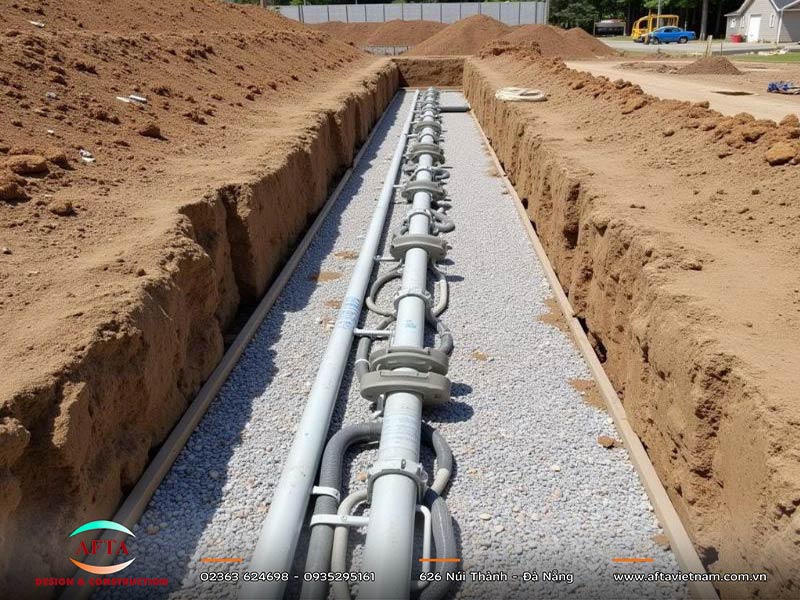

Hệ thống thoát nước của công trình nhiều tầng kết nối với phần ngầm
Các tuyến thoát từ nhiều tầng được gom về hệ thống kỹ thuật phía dưới

Chi phí thi công bể phốt gồm những gì

Chi phí thi công bể phốt không chỉ nằm ở đáy và thành bể. Tổng khối lượng còn có thể gồm:

  • Đào đất và xử lý nền nếu điều kiện đất không thuận lợi.
  • Đáy, thành, vách ngăn và nắp bể.
  • Ống vào, ống ra, ống giữa các ngăn và thông hơi.
  • Chống thấm và xử lý vị trí xuyên thành.
  • Cửa tiếp cận, cổ giếng và hoàn trả nền.

Dung tích càng lớn thì khối lượng đào và kết cấu càng tăng. Nền có nước ngầm hoặc mặt bằng khó thi công cũng có thể làm chi phí tăng thêm. Với công trình nhiều căn hộ, số lượng tuyến ống và hố ga còn khiến phần ngầm khác đáng kể so với nhà ở thông thường.

Vì vậy, không nên lấy một đơn giá theo m² rồi suy ngược ra chi phí bể phốt. Muốn dự toán sát hơn, cần chốt dung tích, loại bể, vật liệu, chiều sâu, tuyến ống và điều kiện nền đất. Sau đó mới có thể bóc khối lượng và xác định chi phí thực tế.

Kết luận về thi công bể phốt

Thi công bể phốt không chỉ quyết định bể có đủ dung tích hay không, mà còn ảnh hưởng đến cách toàn bộ hệ thống thoát nước vận hành sau này. Khi vị trí, cao độ ống và khả năng bảo trì được tính từ đầu, phần ngầm sẽ ít phải thay đổi hơn trong quá trình thi công.

Với nhà nhiều tầng và nhiều căn hộ, việc này càng cần được tính cùng khu vệ sinh, trục kỹ thuật và hố ga thay vì xử lý riêng từng hạng mục.
