Đổ Bê Tông Cọc Nhồi Là Gì? Quy Trình Và Lưu Ý Khi Thi Công

Đổ bê tông cọc nhồi là một trong những công đoạn quan trọng khi thi công cọc khoan nhồi. Sai sót ở giai đoạn này thường không thể khắc phục sau khi bê tông đã đông cứng. Trong khi hậu quả lại ảnh hưởng trực tiếp đến sức chịu tải của toàn bộ công trình phía trên. Bài viết này phân tích chi tiết quy trình, các yêu cầu kỹ thuật và những điểm cần đặc biệt chú ý trong thực tế thi công.

Đổ bê tông cọc nhồi
Đổ bê tông cọc nhồi

Cọc nhồi là gì?

Trước khi đi vào quy trình đổ bê tông cọc nhồi, cần hiểu rõ bản chất của cọc nhồi. Cùng với lý do loại cọc này yêu cầu quy trình thi công đặc thù.

Cọc nhồi là loại cọc bê tông cốt thép được thi công tại chỗ. Nó được thực hiện bằng cách khoan hoặc đào lỗ xuống nền đất. Sau đó đặt lồng thép và đổ bê tông để tạo thành cọc. Đây là điểm khác biệt căn bản so với cọc đúc sẵn – loại được sản xuất tại nhà máy rồi đóng hoặc ép xuống đất.

Cọc nhồi là gì?
Cọc nhồi là gì?

Cọc nhồi được sử dụng phổ biến trong các trường hợp sau:

  • Công trình có tải trọng lớn cần truyền xuống lớp đất cứng ở độ sâu đáng kể. Có thể kể đến như các mẫu thiết kế nhà ống Đà Nẵng, thiết kế biệt thự mini Đà Nẵng hoặc các dự án có quy mô lớn hơn.
  • Khu vực thi công chật hẹp, không có đủ không gian cho máy đóng cọc hoặc ép cọc.
  • Điều kiện địa chất phức tạp, có lớp đất yếu dày hoặc mực nước ngầm cao.
  • Công trình cần hạn chế tối đa rung chấn và tiếng ồn trong quá trình thi công.

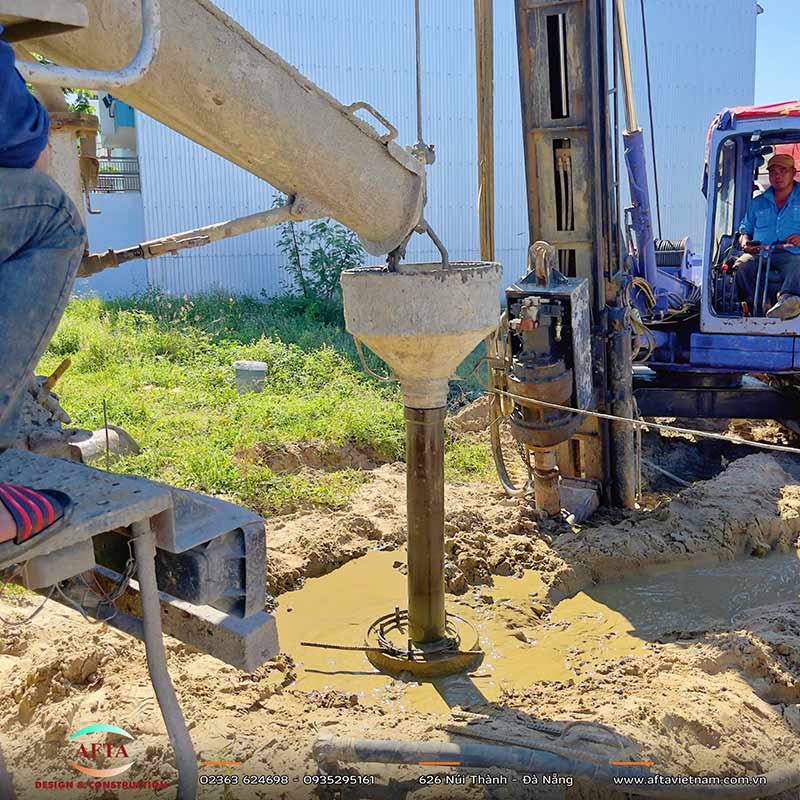

Đổ bê tông cọc nhồi là gì?

Đổ bê tông cọc nhồi là công đoạn bơm hoặc đổ bê tông vào hố khoan. Những hố khoan này đã được đặt lồng cốt thép. Mục đích là tạo thành thân cọc bê tông cốt thép hoàn chỉnh bên dưới lòng đất.

Đổ bê tông cọc nhồi là gì?
Đổ bê tông cọc nhồi là gì?

Đây là công đoạn phức tạp hơn nhiều so với đổ bê tông thông thường vì một số đặc thù sau:

  • Bê tông được đổ vào không gian hẹp sâu trong lòng đất, không thể quan sát trực tiếp.
  • Trong nhiều trường hợp, hố khoan có nước hoặc dung dịch bentonite bên trong. Điều này khiến bê tông phải được đổ theo phương pháp đặc biệt.
  • Không thể sử dụng máy đầm thông thường vì chiều sâu hố quá lớn và không gian quá hẹp.
  • Bê tông được đổ liên tục không gián đoạn để tránh tạo ra mạch ngừng bên trong thân cọc.

Quy trình đổ bê tông cọc nhồi

Đổ bê tông cọc nhồi không phải là bước độc lập. Nó là một phần trong quy trình thi công cọc nhồi tổng thể. Để hiểu đúng công đoạn này, cần đặt nó trong bối cảnh của toàn bộ quy trình. Dưới đây là các bước từ chuẩn bị đến hoàn thành.

Bước 1 – Khoan tạo lỗ cọc

Trước khi đổ bê tông, hố khoan phải được thi công đạt đúng độ sâu và đường kính thiết kế. Máy khoan chuyên dụng được sử dụng để khoan xuống lớp đất cứng theo yêu cầu của hồ sơ địa kỹ thuật.

Lỗ cọc cần đúng độ sâu và đường kính thiết kế
Lỗ cọc cần đúng độ sâu và đường kính thiết kế

Trong quá trình khoan, dung dịch bentonite thường được bơm vào để ổn định vách hố, tránh sạt lở.

Bước 2 – Kiểm tra và vệ sinh hố khoan

Sau khi khoan đến độ sâu thiết kế, đáy hố cần được làm sạch mùn khoan và cặn lắng. Đây là bước thường bị xem nhẹ nhưng lại ảnh hưởng trực tiếp đến sức chịu tải của cọc.

Lớp mùn khoan tích tụ ở đáy hố sẽ làm giảm ma sát mũi cọc. Việc đó khiến cọc không truyền được tải trọng đúng như thiết kế.

Bước 3 – Hạ lồng cốt thép

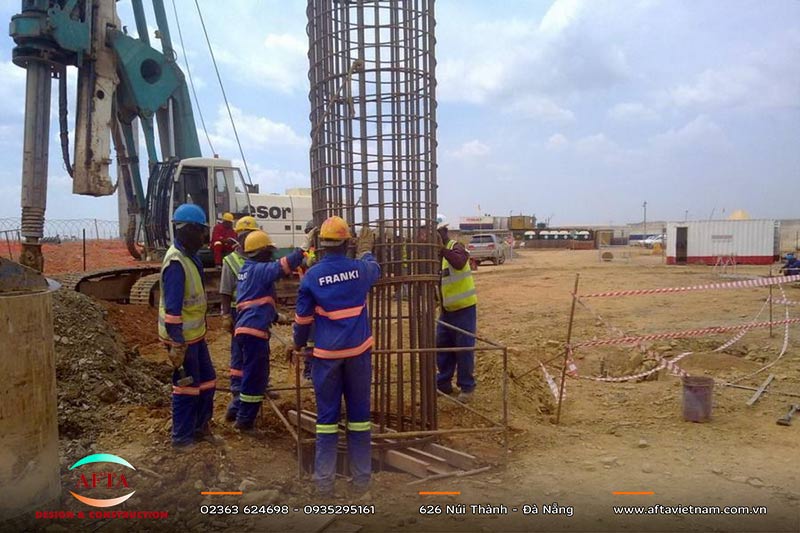

Lồng cốt thép được gia công sẵn với đường kính và chiều dài phù hợp với thiết kế. Lồng được hạ từng đoạn xuống hố khoan và nối với nhau bằng phương pháp hàn hoặc buộc. Các con kê bê tông được gắn vào lồng thép để giữ đúng khoảng cách bảo vệ với vách hố.

Hạ lồng cốt thép
Hạ lồng cốt thép

Bước 4 – Lắp đặt ống đổ bê tông (Ống tremie)

Đây là bước chuẩn bị trực tiếp cho công đoạn đổ chính thức.

Ống tremie là ống thép rỗng, đường kính thường từ 200 đến 250 mm, được thả xuống tận đáy hố trước khi bắt đầu đổ.

Nguyên tắc hoạt động của ống tremie là bê tông được đổ từ trên xuống qua ống, đẩy dung dịch bentonite hoặc nước từ dưới lên trên. Ống được rút dần lên theo mức bê tông trong hố, nhưng đầu ống luôn phải ngập trong bê tông ít nhất 2 mét để tránh bê tông bị nhiễm bẩn.

Bước 5 – Đổ bê tông cọc nhồi

Đây là giai đoạn hình thành thân cọc bên dưới nền đất. Bê tông được đổ vào ống tremie liên tục không gián đoạn. Một số yêu cầu kỹ thuật bắt buộc trong giai đoạn này:

  • Bê tông sử dụng để đổ cọc nhồi phải có độ sụt cao. Độ sụt thường dao động từ 18 – 22 cm, để tự điền đầy mà không cần đầm.
  • Quá trình cấp bê tông cần diễn ra ổn định. Điều này đảm bảo bê tông luôn dâng đều và không bị phân tầng.
  • Ống tremie được rút dần lên theo từng đoạn khi mức bê tông dâng lên. Nhưng điều kiện là phải luôn giữ đầu ống ngập trong bê tông.
  • Toàn bộ ca đổ phải hoàn thành trước khi bê tông bắt đầu ninh kết. Quá trình thường diễn ra trong vòng 4 – 6 giờ tùy loại xi măng và điều kiện thời tiết.

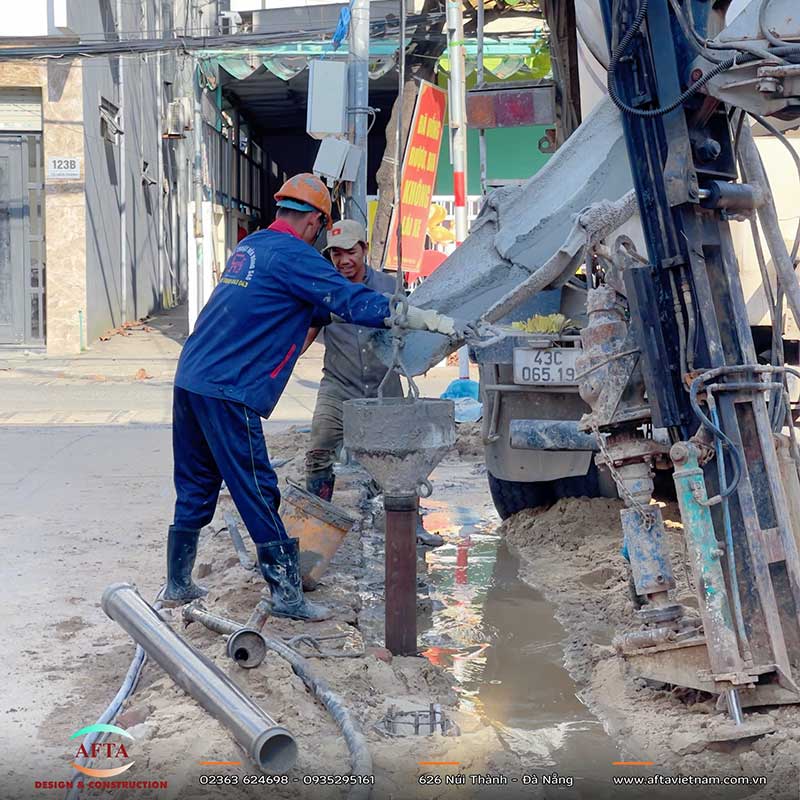

Yêu cầu kỹ thuật khi đổ bê tông cọc nhồi
Yêu cầu kỹ thuật khi đổ bê tông cọc nhồi

Yêu cầu kỹ thuật của bê tông dùng cho cọc nhồi

Bê tông dùng để đổ cọc nhồi có một số yêu cầu kỹ thuật riêng. Những yêu cầu đó khác với bê tông đổ sàn hay dầm thông thường. Điều này xuất phát từ đặc thù thi công trong môi trường kín, sâu dưới đất. Các yêu cầu cơ bản bao gồm:

Độ sụt caoMác bê tông đủ mạnhThời gian ninh kết phù hợpKhông bị phân tầng

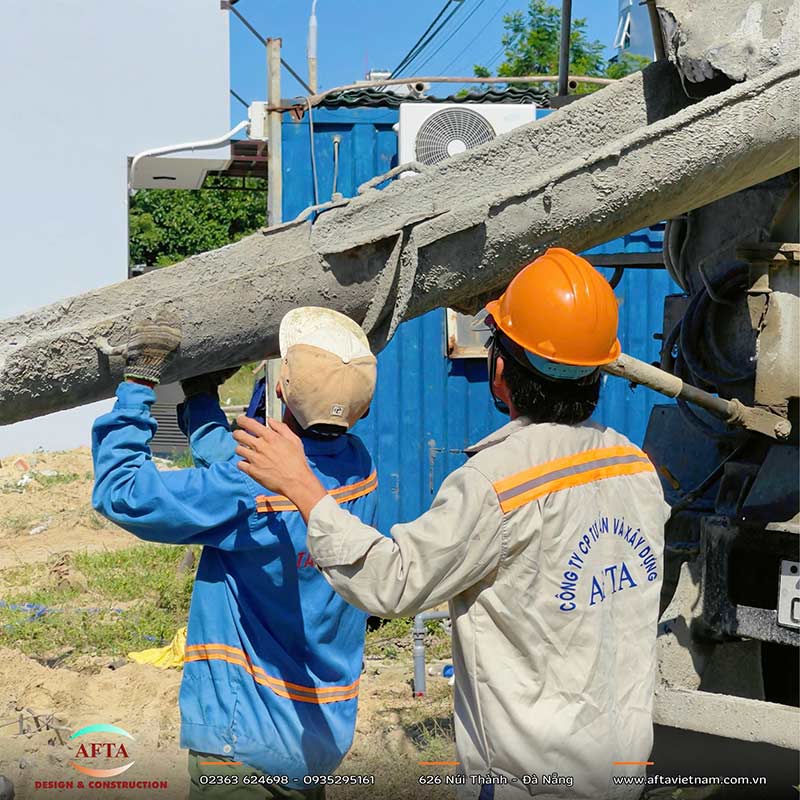

Bê tông phải đủ dẻo để tự chảy và điền đầy toàn bộ tiết diện hố khoan mà không cần đầm. Độ sụt thông thường từ 18 đến 22 cm hoặc theo yêu cầu thiết kế.Thường từ M300 trở lên để đảm bảo cường độ chịu lực theo yêu cầu thiết kế kết cấu.Bê tông không được ninh kết quá nhanh vì ca đổ thường kéo dài nhiều giờ. Thành phần hỗn hợp có thể được điều chỉnh khi cần thiết.Cốt liệu trong bê tông phải được chọn lựa kỹ. Mục đích để tránh hiện tượng phân tầng khi bê tông chảy qua ống tremie xuống độ sâu lớn.
Bê tông dùng để đổ cọc nhồi có yêu cầu riêng
Bê tông dùng để đổ cọc nhồi có yêu cầu riêng

Những lưu ý quan trọng khi đổ bê tông cọc nhồi

Ngoài quy trình chuẩn, thực tế thi công còn đặt ra nhiều tình huống cần xử lý linh hoạt. Kỹ sư giám sát và đơn vị thi công cần nắm rõ những lưu ý này. Từ kinh nghiệm thi công thực tế, công ty AFTA nhận thấy một số nội dung dưới đây cần được theo dõi:

Kiểm soát mực bê tông liên tục

Trong suốt quá trình đổ bê tông cọc nhồi, mực bê tông bên trong hố cần được theo dõi liên tục. Sử dụng thước đo hoặc dây dọi để xác định chính xác mức bê tông hiện tại. Thông tin này quyết định thời điểm rút ống tremie lên và chiều dài đoạn cần rút mỗi lần.

Không để đầu ống tremie ra khỏi bê tông

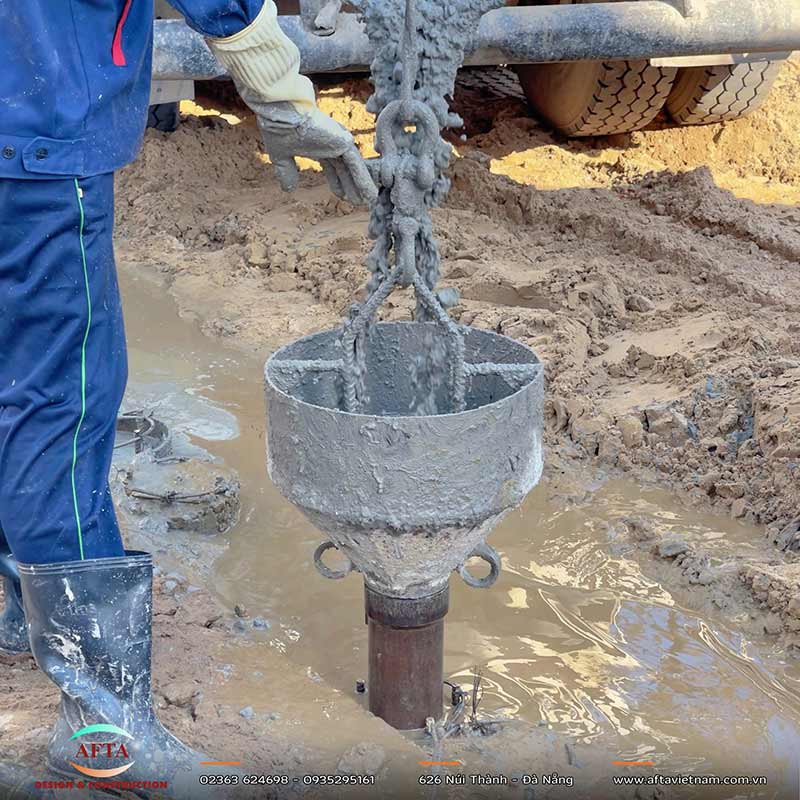

Đây là lỗi kỹ thuật nghiêm trọng nhất trong quá trình đổ. Nếu đầu ống tremie bị kéo ra khỏi mặt bê tông, dung dịch bentonite hoặc nước sẽ xâm nhập vào ống và lẫn vào bê tông phía dưới. Hậu quả là xuất hiện lớp phân lớp hoặc bùn đất bên trong thân cọc, làm giảm nghiêm trọng khả năng chịu lực.

Để đầu ống tremie đúng vào mặt bê tông
Để đầu ống tremie đúng vào mặt bê tông

Tránh gián đoạn trong quá trình cấp bê tông

Bê tông trong cọc nhồi không được phép có mạch ngừng. Nếu vì bất kỳ lý do gì phải dừng đổ giữa chừng và để bê tông bắt đầu ninh kết, phần bê tông đã đổ sẽ trở thành mạch ngừng – điểm yếu vĩnh cửu bên trong thân cọc. Vì vậy, trước khi bắt đầu đổ, cần đảm bảo nguồn cung bê tông liên tục trong suốt ca đổ.

Kiểm tra bê tông trước khi đưa xuống hố khoan

Mỗi xe bê tông thương phẩm đến công trường cần được kiểm tra độ sụt trước khi đổ. Bê tông không đạt yêu cầu cần bị từ chối ngay, không được đổ vào hố cọc dù điều này có thể gây gián đoạn tiến độ. Việc đổ bê tông không đạt chất lượng sẽ gây ra hậu quả nghiêm trọng và khó phát hiện sớm vì toàn bộ thân cọc nằm dưới đất.

Vệ sinh đáy hố kỹ trước khi đổ

Nhiều sự cố chất lượng cọc nhồi xuất phát từ việc vệ sinh đáy hố không kỹ. Cặn mùn khoan lắng ở đáy hố sẽ nằm lại giữa mũi cọc và lớp đất cứng, khiến cọc không truyền được tải đúng theo thiết kế. Bước vệ sinh đáy hố cần được thực hiện lại sau khi hạ lồng thép, vì quá trình hạ lồng đôi khi làm khuấy động lại cặn đã lắng.

Kiểm tra chất lượng sau khi đổ bê tông cọc nhồi

Vì thân cọc nằm hoàn toàn dưới đất nên không thể kiểm tra bằng mắt thường sau khi đổ. Có một số phương pháp kiểm tra chất lượng bê tông cọc nhồi được áp dụng phổ biến hiện nay.

Mỗi phương pháp có độ chính xác và chi phí khác nhau, tùy theo yêu cầu của từng dự án. Các dự án xây dựng căn hộ Đà Nẵng hoặc xây dựng khách sạn Đà Nẵng thường có yêu cầu kiểm tra chặt chẽ hơn do quy mô tải trọng lớn.

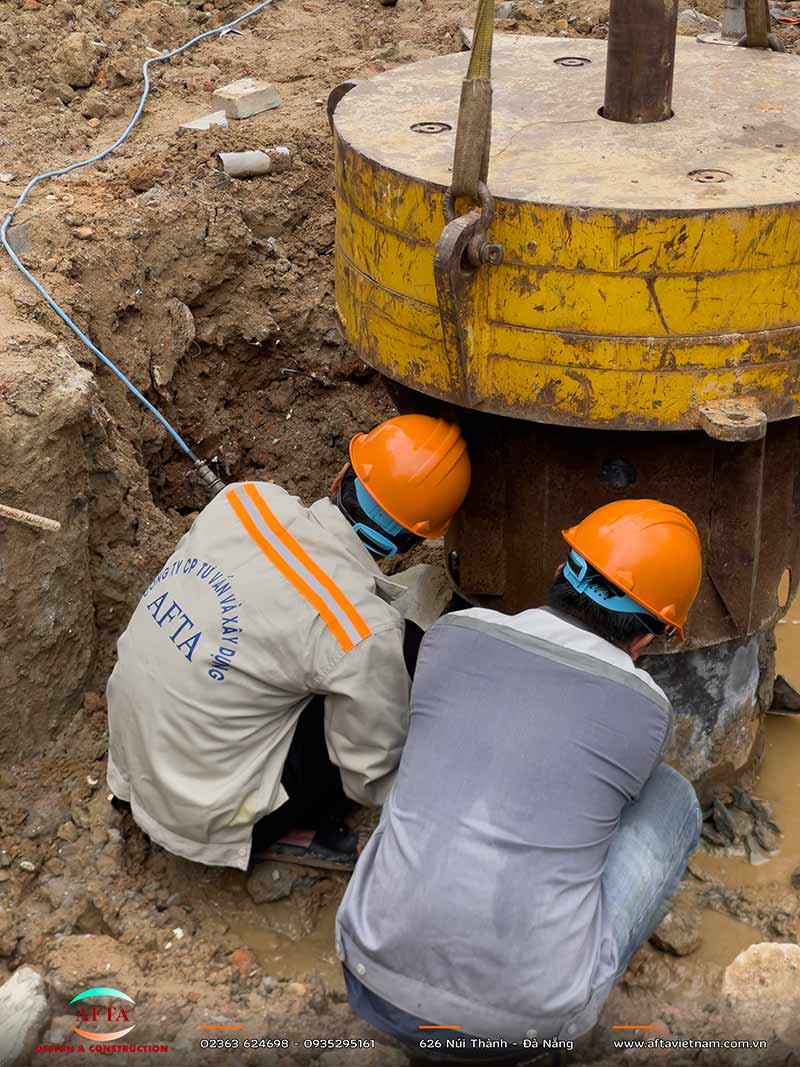

  • Siêu âm (Crosshole Sonic Logging): Ống siêu âm được đặt sẵn trong lồng thép trước khi đổ bê tông. Sau khi bê tông đông cứng, thiết bị siêu âm được thả vào ống để đo tốc độ truyền sóng qua bê tông. Từ đó phát hiện các vị trí bê tông không đồng đều hoặc có khuyết tật bên trong.
  • Thử tải tĩnh (Static Load Test): Tải trọng thực tế được đặt lên đầu cọc để kiểm tra khả năng chịu lực thực tế so với thiết kế.
  • Thử động (Dynamic Load Test): Dùng búa thả rơi tạo ra xung lực lên đầu cọc và đo phản hồi để đánh giá sức chịu tải.
Phương pháp kiểm tra thân cọc sau khi đổ
Phương pháp kiểm tra thân cọc sau khi đổ

Kết luận

Đổ bê tông cọc nhồi là công việc cần được chuẩn bị kỹ từ trước khi thi công. Quá trình thực hiện cũng phải tuân thủ đúng trình tự kỹ thuật và được theo dõi xuyên suốt tại công trường. Những sai sót phát sinh ở giai đoạn này thường khó nhận biết ngay. Trong nhiều trường hợp, vấn đề chỉ được phát hiện khi công trình đã đưa vào sử dụng. Khi đó, việc can thiệp vào kết cấu sẽ trở nên khó khăn hơn.

Từ công tác vệ sinh đáy hố đến việc kiểm soát chất lượng bê tông, mỗi bước đều cần được thực hiện cẩn thận. Khi các yêu cầu này được đảm bảo, thân cọc mới có thể đạt chất lượng theo thiết kế. Đây cũng là lý do công việc này thường được thực hiện bởi đội ngũ có kinh nghiệm và được giám sát bởi kỹ sư chuyên môn của AFTA.
