Ép cọc bao nhiêu là đủ là câu hỏi mà hầu hết chủ nhà đều thắc mắc khi giám sát thi công móng. Thực tế, không có một mức lực ép chung áp dụng cho mọi công trình. Nó phụ thuộc vào ba yếu tố: tải trọng thiết kế của công trình, loại cọc sử dụng, và điều kiện địa chất thực tế. Đây cũng là một trong những nội dung kỹ thuật mà đội ngũ AFTA thường được khách hàng hỏi trong quá trình khảo sát công trình. Bài viết này giải thích nguyên tắc xác định lực ép đủ chuẩn, kèm ví dụ tính toán cụ thể.

Nguyên tắc chung để xác định lực ép đủ
Theo tiêu chuẩn thi công và nghiệm thu cọc TCVN 9394:2012, lực ép thiết kế thường được lấy trong khoảng 200% đến 300% tải trọng thiết kế của cọc. Công thức rút gọn thường dùng trong thực tế là:
| 2 x Ptk ≤ Pép ≤ Pvl |
Ptk là tải trọng thiết kế của cọc. Pép là lực ép thực tế cần đạt. Pvl là khả năng chịu tải theo vật liệu của cọc. Nói cách khác, lực ép phải lớn hơn tải trọng thiết kế ít nhất gấp đôi. Điều này đảm bảo an toàn cho cọc khi chịu tải lâu dài. Đồng thời, lực ép không được vượt quá khả năng chịu tải vật liệu của chính cây cọc. Nếu vượt quá, cọc có thể bị nứt hoặc gãy trong quá trình ép.

Ép cọc bao nhiêu là đủ? Hai điều kiện phải đạt đồng thời
Việc dừng ép cọc không chỉ dựa vào một chỉ số duy nhất. Có hai điều kiện cần xét cùng lúc: lực ép và và độ sâu thiết kế.
Nếu lực ép đã đạt mức tối thiểu nhưng cọc chưa đạt độ sâu thiết kế, đội thi công cần tiếp tục ép thêm. Đây là tình huống phổ biến khi địa chất bên dưới còn tương đối mềm.
Nếu lực ép đã đạt mức tối đa nhưng cọc vẫn chưa đạt độ sâu thiết kế, đội thi công không được ép thêm. Ép thêm lúc này có nguy cơ làm gãy cọc. Trường hợp này cần báo lại đơn vị thiết kế để có phương án xử lý. Phương án thường gặp là điều chỉnh độ sâu cọc. Cách khác là bổ sung thêm số lượng cọc để đảm bảo tổng tải trọng. Với các công trình nhà xưởng, thay đổi phương án móng ở giai đoạn này có thể ảnh hưởng đến hồ sơ pháp lý. Đôi khi cần cập nhật lại hồ sơ xin phép xây dựng nhà xưởng đã nộp trước đó.
Chỉ khi cả hai điều kiện trên đều thỏa mãn, việc ép cọc mới được xem là hoàn tất đúng chuẩn.

Ép cọc bao nhiêu là đủ theo quy mô công trình?
Các số liệu dưới đây giúp hình dung cách xác định lực ép trong thực tế. Lực ép chính xác luôn phải lấy theo bản vẽ thiết kế kết cấu của từng công trình cụ thể.
| Quy mô công trình | Loại cọc phổ biến | Lực ép tham khảo |
| Nhà 2 tầng | Cọc 200×200 hoặc 250×250 | Dưới 40 tấn |
| Nhà 3-4 tầng | Cọc 200×200 hoặc 250×250 | 40-45 tấn |
| Nhà 5-6 tầng | Cọc 200×200 hoặc 250×250 | 40-50 tấn |
| Công trình trên 7 tầng | Cọc 250×250, 300×300 hoặc ly tâm | 60-90 tấn |

Công trình càng cao tầng, tải trọng dồn xuống móng càng lớn. Vì vậy lực ép cần thiết cũng tăng theo. Điều này kéo theo việc phải dùng loại cọc tiết diện lớn hơn, cùng máy ép công suất cao hơn. Với nhà xưởng công nghiệp, tải trọng còn đến từ máy móc và hàng hóa lưu kho. Vì vậy, phần móng cọc cần được tính toán đồng bộ với cấu tạo nền nhà xưởng phía trên, thay vì tính riêng lẻ từng hạng mục.
Nên chọn máy neo hay máy tải khi ép cọc?
Loại máy ép cũng ảnh hưởng đến lực ép tối đa có thể đạt được. Đây là yếu tố cần cân nhắc song song với việc tính toán tải trọng thiết kế.
Máy ép neo

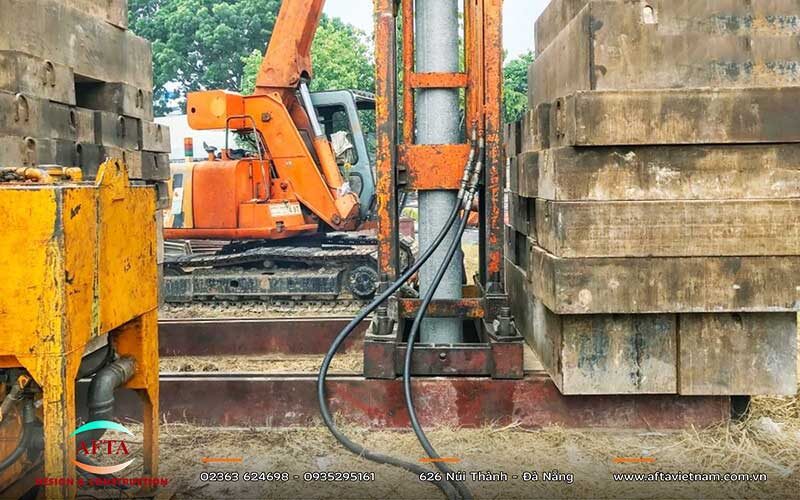

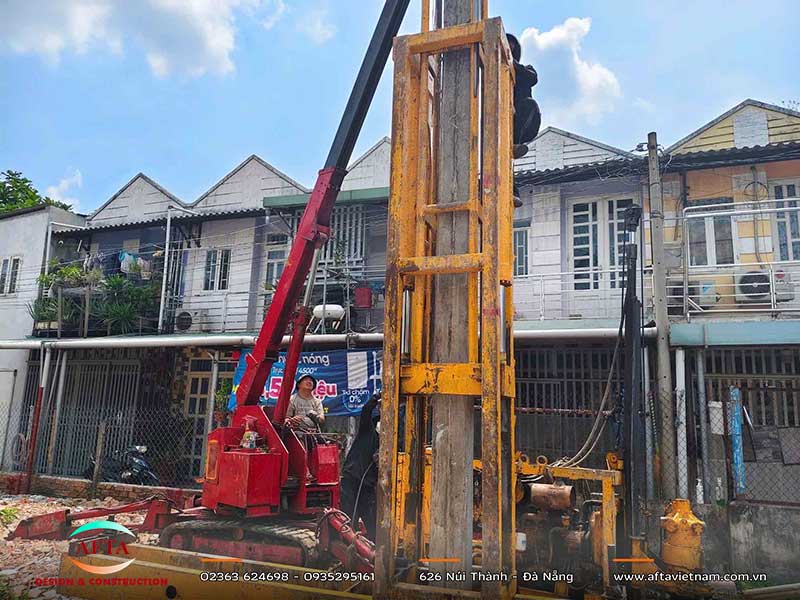

Máy neo sử dụng chính trọng lượng của công trình lân cận hoặc hệ neo trong đất để tạo phản lực ép cọc. Loại máy này gọn nhẹ, dễ di chuyển vào các mặt bằng chật hẹp. Tuy nhiên, lực ép tối đa của máy neo thường giới hạn trong khoảng 40-50 tấn. Loại máy này phù hợp với nhà ở dân dụng từ 2 đến 6 tầng.

Máy ép tải
Máy tải dùng các khối bê tông hoặc sắt chất lên khung máy để tạo phản lực ép. Loại máy này cần mặt bằng rộng hơn để tập kết đối trọng. Bù lại, nó đạt được lực ép lớn hơn nhiều, thường từ 60 đến 90 tấn hoặc cao hơn. Đây là lựa chọn phù hợp cho công trình cao tầng hoặc nhà xưởng có tải trọng lớn. Nhiều đơn vị thi công nhà xưởng Đà Nẵng ưu tiên dùng máy tải cho các dự án có mặt bằng đủ rộng. Cách này giúp tối ưu tiến độ ép cọc.
Cách đọc lực ép qua đồng hồ áp suất
Biết nguyên tắc là một chuyện, đọc đúng số liệu ngoài công trường lại là chuyện khác. Đây là phần dễ gây nhầm lẫn nhất trong thực tế thi công.
Nguyên lý đo và quy đổi

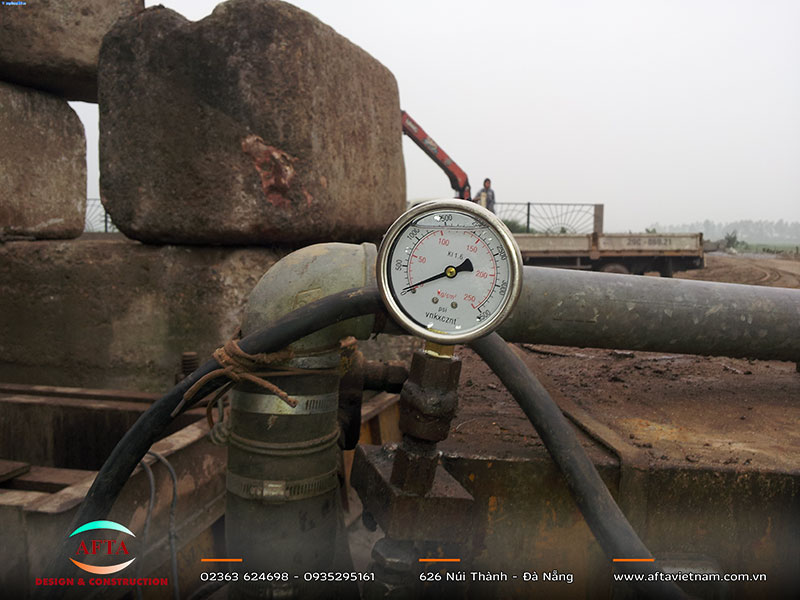

Với máy ép thủy lực, lực ép thực tế không đo trực tiếp. Nó được xác định thông qua đồng hồ áp suất gắn trên máy. Chỉ số hiển thị thường ở đơn vị kg/cm² hoặc bar. Cần tra bảng quy đổi riêng của từng máy để chuyển sang đơn vị tấn. Thông số quy đổi này khác nhau tùy loại xi lanh và bơm thủy lực của mỗi máy.
Hiện tượng áp lực giả
Một điểm cần lưu ý: áp lực trên đồng hồ phải duy trì ổn định trong một khoảng thời gian đủ lâu. Chỉ khi đó mới được tính là đạt yêu cầu. Nếu cọc xuyên qua một lớp đất cứng nhưng mỏng, áp lực có thể tăng vọt rồi tụt xuống ngay sau đó. Đây gọi là hiện tượng áp lực giả. Nó chưa phản ánh đúng khả năng chịu tải thực của nền đất bên dưới. Trong trường hợp này, cần tiếp tục ép cho đến khi áp lực giữ ổn định thực sự.

Ví dụ tính toán thực tế
Tất cả nguyên tắc trên sẽ dễ hình dung hơn khi áp dụng vào một trường hợp cụ thể.
Thông số đầu vào
Để dễ hình dung, hãy xét một cọc bê tông cốt thép tiết diện 250x250mm. Cọc này dùng mác bê tông 250, cốt thép chủ 4 thanh phi 16.
Tính toán khoảng lực ép hợp lý
Khả năng chịu tải theo vật liệu của cọc này tính ra vào khoảng 73,7 tấn. Theo nguyên tắc Pvl phải lớn hơn hoặc bằng 2 lần tải trọng thiết kế. Từ đó suy ra, tải trọng thiết kế của cọc trong trường hợp này vào khoảng 30 tấn. Khoảng lực ép hợp lý sẽ nằm trong khoảng 60 đến 70 tấn.
Nếu đồng hồ áp suất khi quy đổi ra chỉ dừng ở mức 45 tấn, lực ép chưa đạt yêu cầu. Cần tiếp tục ép sâu hơn trong trường hợp này. Ngược lại, nếu lực ép đã vượt quá 70 tấn mà cọc chưa đạt độ sâu thiết kế, cần dừng lại ngay. Lúc này cần báo đơn vị thiết kế, vì ép thêm có nguy cơ làm vỡ cọc.

Rủi ro nếu ép cọc không đạt chuẩn
Với công trình nhà xưởng cho thuê, phần móng thường bị bỏ qua khi khách thuê tham quan đánh giá công trình. Một số chủ đầu tư vì vậy có tâm lý cắt giảm ở hạng mục này để tiết kiệm chi phí ban đầu.
Tuy nhiên, nếu cọc không đạt đủ lực ép theo thiết kế, công trình có thể bị lún không đều sau một thời gian sử dụng. Hậu quả thường thấy là nứt tường, nứt sàn hoặc nghiêng lệch khung nhà xưởng. Với các công trình đang khai thác cho thuê, sự cố như vậy không chỉ tốn chi phí sửa chữa. Nó còn ảnh hưởng trực tiếp đến uy tín và khả năng giữ chân khách thuê dài hạn. Phần móng vì vậy luôn cần được ưu tiên tính toán kỹ. Điều này đúng với bất kỳ dự án xây dựng nhà xưởng cho thuê nào, dù chi phí ban đầu có thể cao hơn phương án tối giản.
Kết luận
Ép cọc bao nhiêu là đủ không có một đáp án chung cho mọi công trình. Câu trả lời luôn nằm ở bản tính toán kết cấu riêng. Nó dựa trên tải trọng thiết kế, loại cọc và điều kiện địa chất thực tế tại vị trí thi công. Một đội thi công có kinh nghiệm sẽ nhận ra ngay sự khác biệt giữa áp lực thật và áp lực giả, giữa việc nên ép tiếp hay nên dừng lại báo thiết kế.
Nếu công trình của bạn đã có bản vẽ thiết kế nhà xưởng nhưng phần móng vẫn còn là dấu hỏi, đây là lúc nên đặt câu hỏi cho kỹ sư kết cấu. Không nên hỏi người bán vật tư hay đội thi công, vì họ không phải người chịu trách nhiệm tính toán. AFTA có thể cùng bạn rà lại bài toán tải trọng trước khi cây cọc đầu tiên được ép xuống. Cách này tốt hơn nhiều so với việc đợi công trình lún rồi mới đi tìm nguyên nhân.
